> 大干一百天 冲刺四季度 | 港航局在琼首个海上风电项目圆满完成全部风机基础施工
大干一百天 冲刺四季度 | 港航局在琼首个海上风电项目圆满完成全部风机基础施工
日期:2024-12-20
来源:中国铁建港航局公众号
12月17日,经过1306锤的敲击,申能海南CZ2海上风电示范项目B10号机位基础沉桩作业顺利完成,标志着港航局在琼首个海上风电项目基础施工完美收官,为后续风机安装及项目全容量并网打下了坚实的基础。

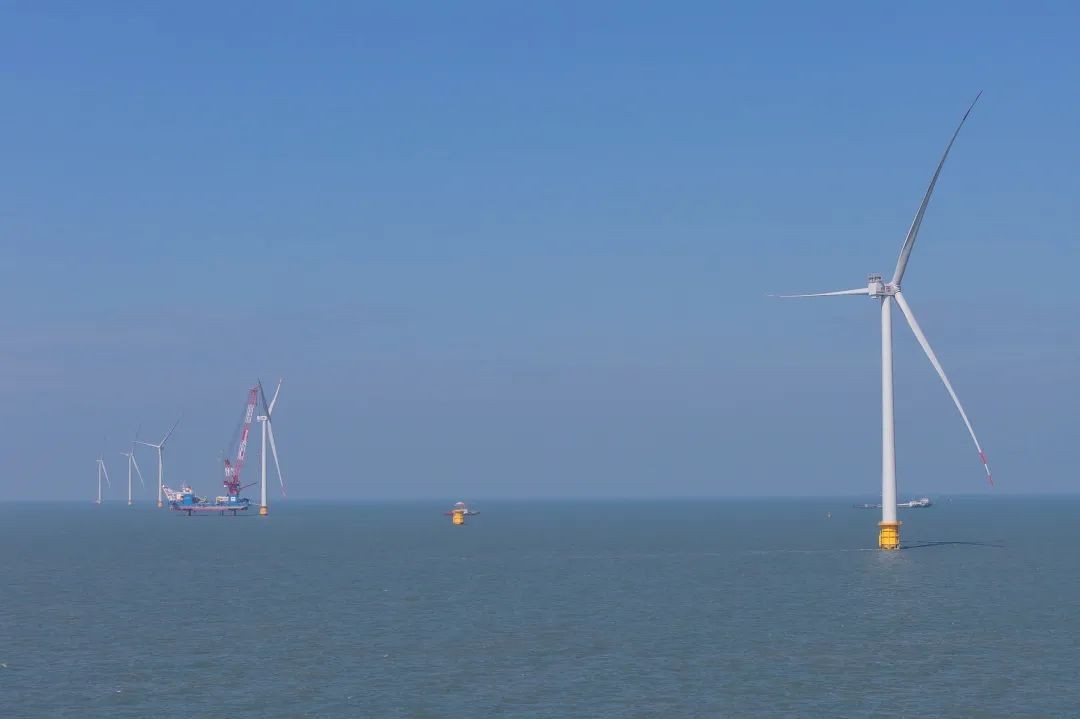

最后一根钢管桩沉桩施工
申能海南CZ2海上风电示范项目施工场址位于儋州市北面海域,水深在15米—25米之间,规划总容量1207兆瓦,本次工程为一期场区,规划容量603兆瓦,拟布置67台9兆瓦风电机组,主体项目风机基础统一采用单桩基础设计,桩顶直径7.5米,钢管桩桩长约86.75—109.7米,单体平均重量约1638.08吨,最大桩长109.7米,最大桩重1967吨。经过9个来月的日夜奋战,67根钢铁巨擘毅然扎根南海海域,开启了项目建设新征程。

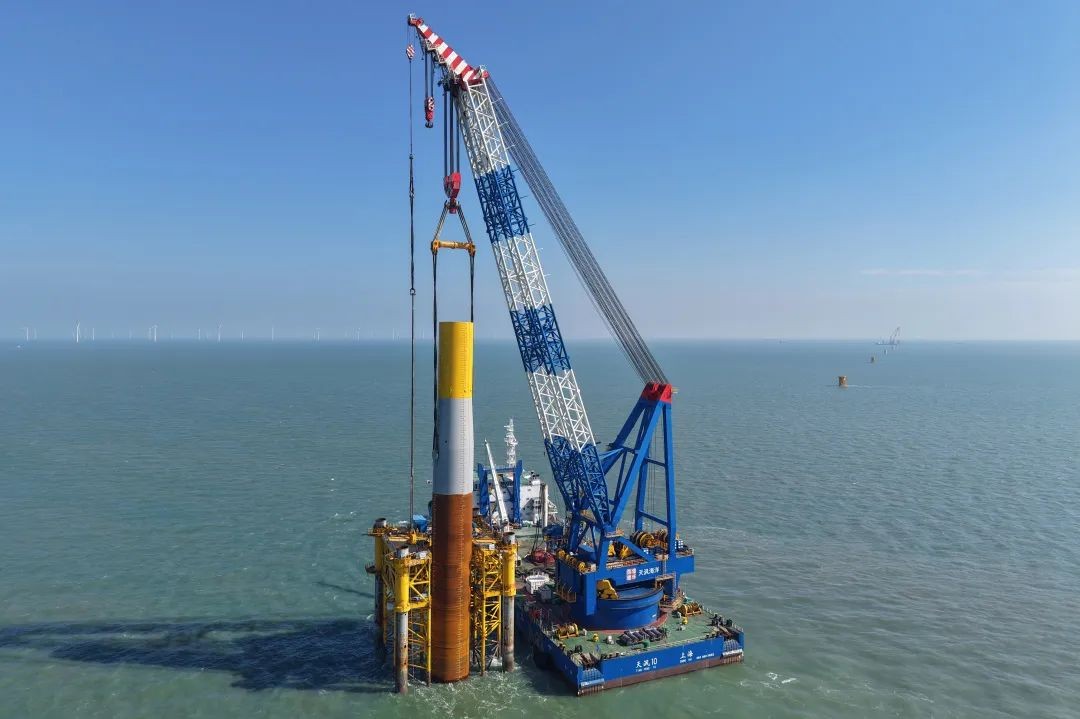

钢管桩沉桩现场
项目开工之初,挑战就接踵而至。施工海域涌高浪大、地质软硬层交错纵横、台风频扰,同时施工场址因临时管控迫使项目按下一月“暂停键”。面对重重困难,项目团队紧扣股份公司精细化管理要求,遵循效益最大化原则,聚焦物料筹备、技术质量、安全预案、设备协调等关键环节,多管齐下、各个击破,成立钢管桩保供小组,派遣骨干深入钢厂及加工厂一线,确保物料供应;依据“一桩一方案”,从地质条件、区域海况、沉桩可行性等维度开展全面立体评审,并邀请港航局内外专家,共同制定专项沉桩施工方案与防“溜桩”预案;锁定有自身DP2动力系统即可完成全部单桩作业的船机设备,多次模拟实验,优化施工流程……通过一系列行之有效的举措,为项目施工按下“快进键”。
海上青年突击队
施工期间,党员先锋队与青年突击队冲锋在前,充分发挥先锋模范作用,引领全体员工凝聚一心、奋勇争先,抢抓施工窗口期,倒排打桩工期,巧妙运用“单船单钩三点吊”等创新工艺进行施工作业,并借助实时GPS精准定位全程监控,保障钢管桩沉桩施工进度与质量双达标,最快24小时便完成单桩沉桩。同时,在施工海域项目部各作业面多头并举,海上升压站安装完成、风机吊装稳步推进,截至沉桩结束,已有28台风机安装就位,跑出了工程建设的“加速度”,为项目优质履约奠定基石。

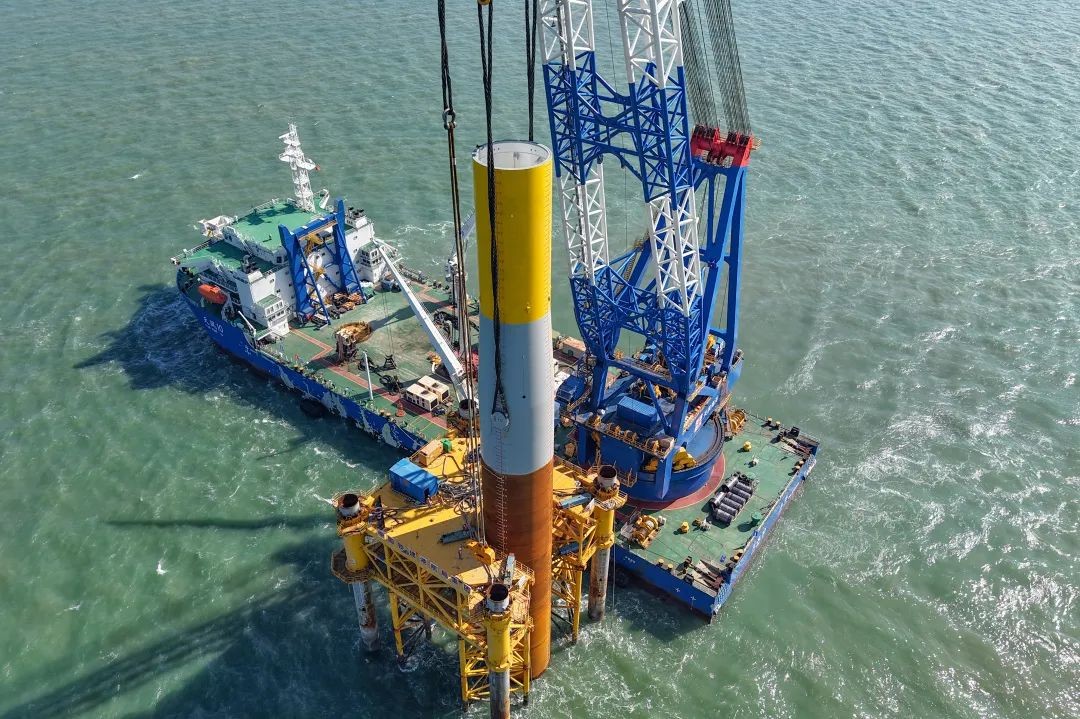

单船单钩三点吊
据悉,作为海南省“十四五”重点项目,申能海南CZ2海上风电项目全容量投产后,每年可向电网输送清洁电能38.2亿千瓦时,折合节约标煤115万吨,削减氮氧化物约1.4万吨、二氧化碳约299万吨,将为海南自贸港与“清洁能源岛”建设注入强劲绿色动力。

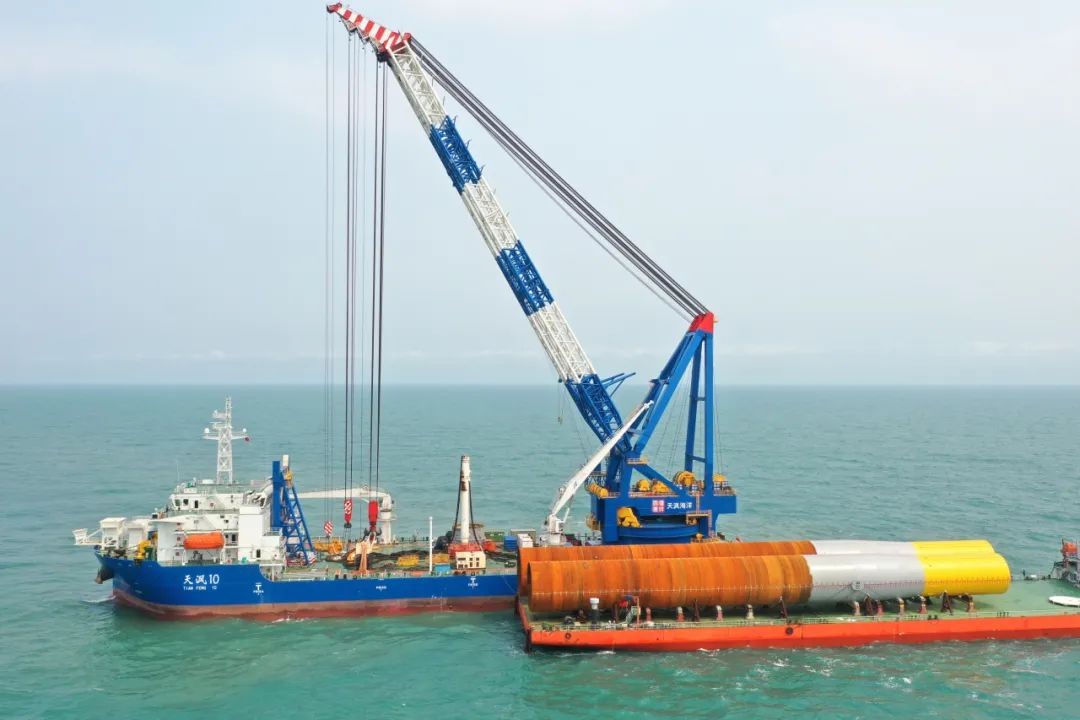

申能海南CZ2项目风机安装
申能海南CZ2海上风电示范项目风机基础施工的圆满完成,奏响了港航局海上风电在海南的品牌强音,为港航局在海南海上风电市场的持续深耕与滚动经营创造了有利条件。后续,项目团队将继续践行项目精细化管理理念,为海上风电项目建设不断贡献铁建港航力量,在蔚蓝南海续写更多辉煌篇章。
